Forceret udvaskning på Hjørring Gasværk - Afslutningsrapport

9 Bilag

Bilag A: Analyseresultater, grundvandsmonitering M1-M15

Bilag B: Oversigtsplan over Hjørring Gasværk med boringsplaceringer

Bilag C: Geologisk model, Hjørring Gasværk 1993.

Bilag D: Oversigt over hot-spotafgravning, Hjørring Gasværk

Bilag E: Driftsforhold, forceret udvaskning fase 1 og 2.

Bilag A: Analyseresultater, grundvandsmonitering M1-M15

Klik her for at se figuren.

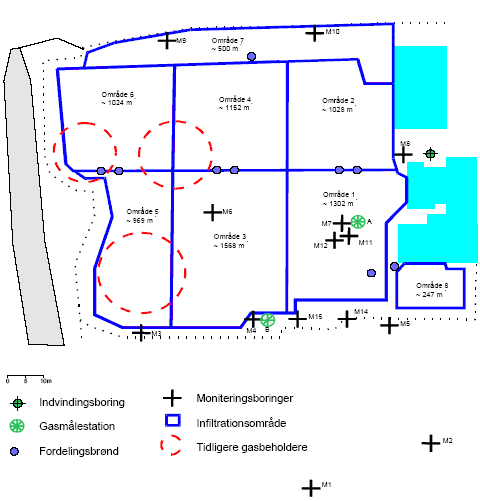

Bilag B: Oversigtsplan over Hjørring Gasværk med boringsplaceringer

Bilag B: Oversigtsplan over Hjørring Gasværk med boringsplaceringer

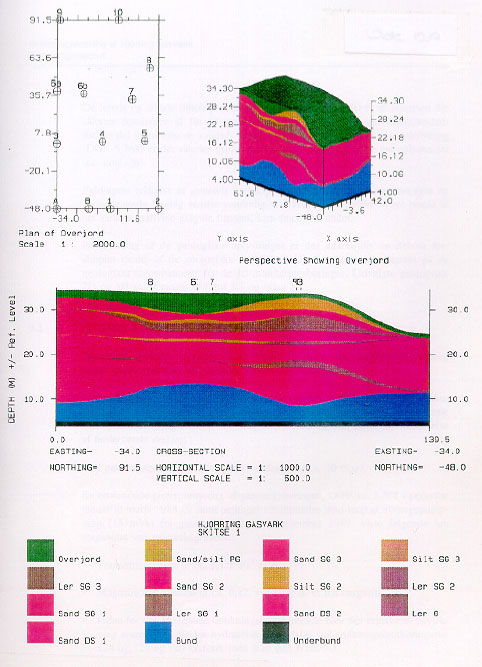

Bilag C: Geologisk model, Hjørring Gasværk 1993.

Bilag C: Geologisk model, Hjørring Gasværk 1993






Bilag D: Oversigt over hot-spotafgravning, Hjørring Gasværk

Klik her for at se figuren.




Bilag E: Driftsforhold, forceret udvaskning fase 1 og 2.

Driftsforhold, Infiltration

Aktivitet Driftsform Gns. Infiltration
mm/år
Periode
Forceret udvaskning, fase 1 – Gasværkspakken (06/93 – 12/95)
Indkøring Kontinuert infiltration 32.000 06/93 – 08/93
Driftsperiode 1 Cyklisk drift (84 timer) 16.000 08/93 – 06/94
Driftsperiode 2 Cyklisk drift
(1 uges drift - 3 ugers stilstand)
9.000 06/94 – 12/95
Tilsætning af NaNO3 til infiltrationsvandet 17-20 mg/l Na
50-60 mg/l NO3
  09/94 – 12/95
Forlænget drift, Hjørring Kommune
Forlænget drift. Ingen monitering Cyklisk drift
(1 uges drift - 3 ugers stilstand)
9.000 12/95 – 12/96
Anlæg stoppet Ude af drift 0 12/96 – 12/97
Forceret udvaskning, fase 2 – Teknologiprogrammet (11/99 – 06/01)
Monitering og feltforsøg Ude af drift o 01/98 – 11/99
Driftsperiode 3 Cyklisk drift
(1 uges drift - 3 ugers stilstand)
9.000 11/99 – 06/01
Demontering Infiltrationsanlæg og moniterings boringer sløjfet 0 05/02

Oversigt over driftsforløbet på Hjørring Gasværk
